当前位置:公司新闻 ->【项目动态】步稳蹄疾 勇毅笃行——公司重大项目建设最新进展

【项目动态】步稳蹄疾 勇毅笃行——公司重大项目建设最新进展

       2023年上半年,公司坚持高标准、严要求,全力推进项目建设,确保计划节点顺利完成。

       经统计,上半年公司代建重大工程共22个,其中奉贤区青少年活动中心项目已完成竣工备案验收并于今年5月4日交付使用,大叶公路奉贤段(沪杭公路改线—环城东路)改建工程、金海公路(海马路-G228)改建工程已通车,其他项目正如火如荼的进行中。截止6月底已完成今年1—6月的建设任务,投资进度完成率达到100.5%。

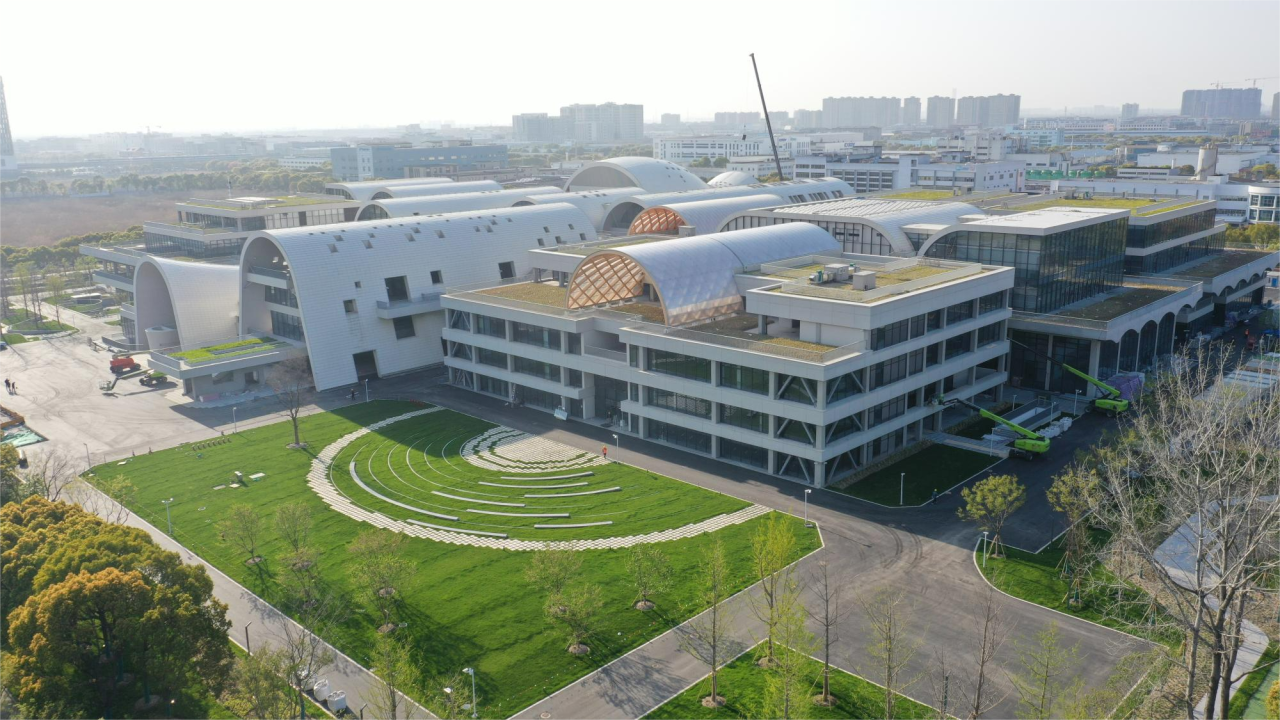

01 奉贤区青少年活动中心

项目简介:奉贤区青少年活动中心项目位于南桥环城东路与东方美谷大道口,总投资134503万元,占地面积62182?,总建筑面积93997?,由8座功能各异的建筑单体组成,是以青少年为重点服务对象的综合性公共教育、文化、体育、科技活动中心,打造成为南上海青少年校外教育综合体,同时也是上海市科技艺术教育中心南上海分中心。

项目动态:目前项目已完成竣工备案验收,并于2023年5月4日交付使用。

奉贤区四团镇FXS5-0101单元39-01地块奉贤区四团镇FXS5-0101单元39-01地块香港免费全年资料大全

02 奉贤区四团镇FXS5-0101单元39-01地块动迁安置房项目

项目简介:奉贤区四团镇FXS5-0101单元39-01地块动迁安置房项目,东至陆家港桥,南至四团中路,西至四团环西路,北至四团环北路,总投资101039万元,总占地面积约37017.7?,建筑面积124135.65?,其中地上建筑面积86848.85?,地下建筑面积37286.6?。

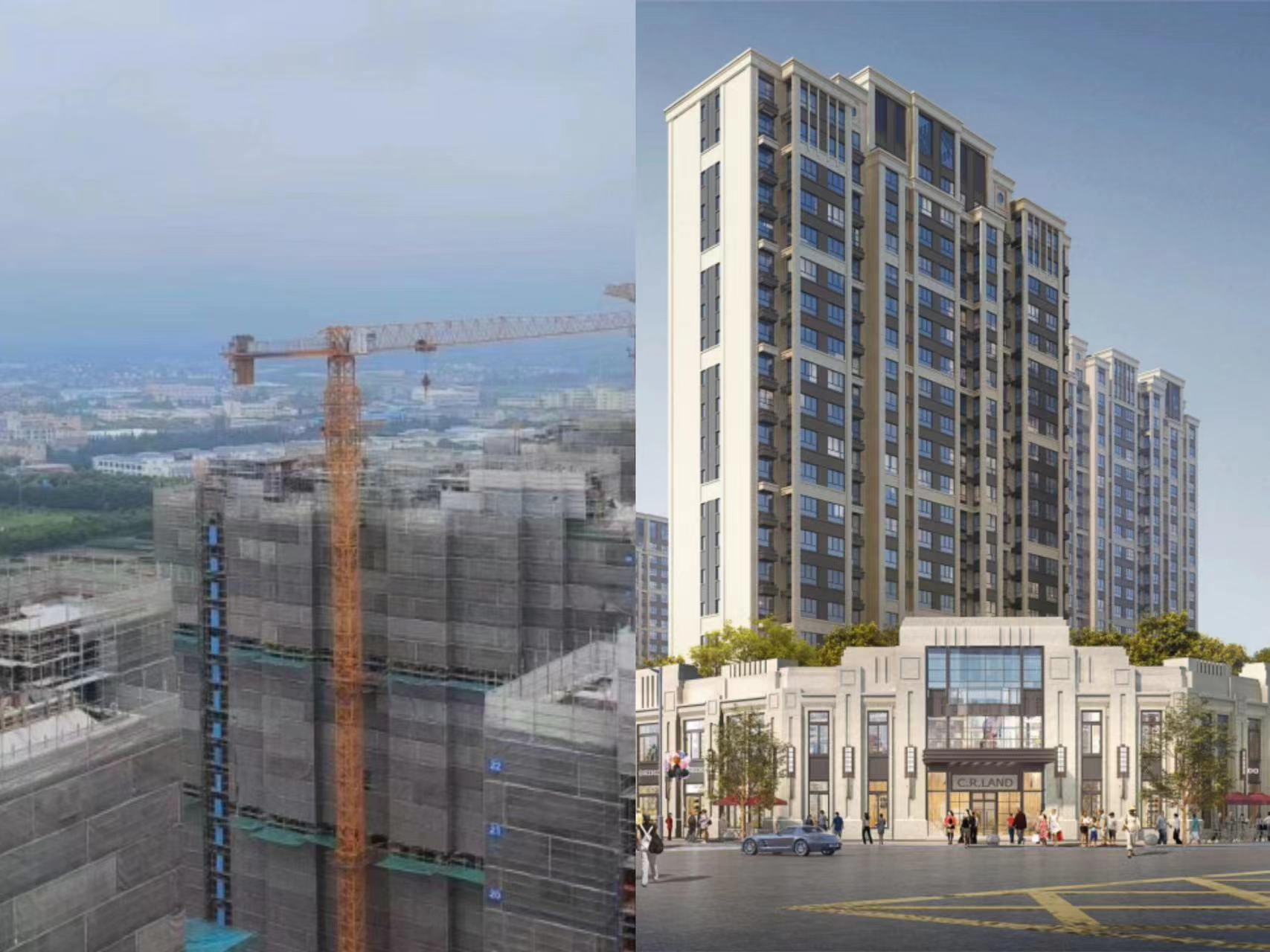

项目动态:目前项目主体结构已完工,正在进行室内二结构施工、机电管线安装、幕墙安装,预计2024年6月竣工。

香港免费全年资料大全

03 上海奉贤西部污水处理有限公司四期建设工程

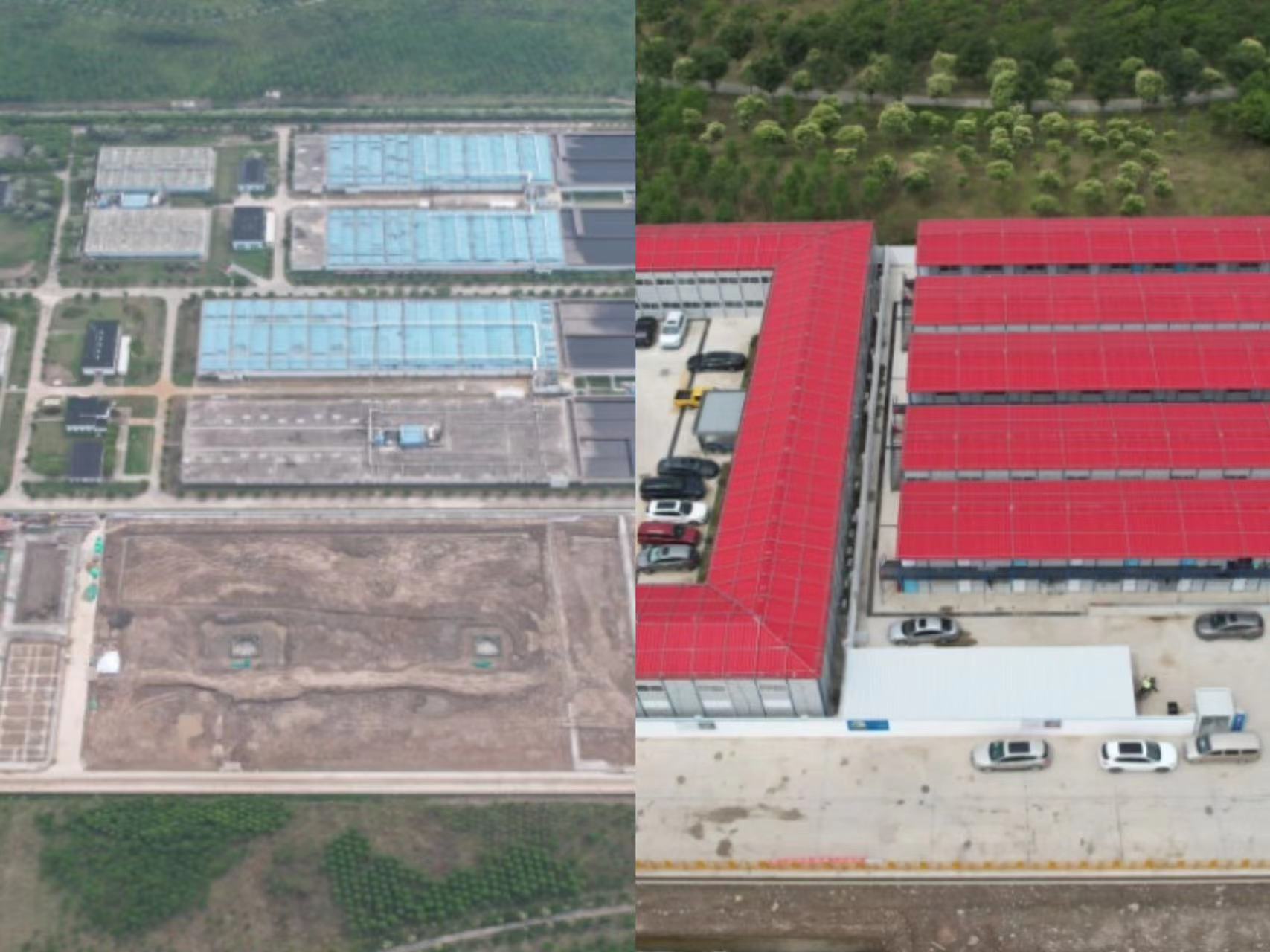

项目简介:奉贤区上海奉贤西部污水处理有限公司四期建设工程位于上海市奉贤区化学工业区海龙路888号现状厂区西侧。污水处理总规模为10万m³/日,项目总投资94532 万元,总用地面积87373?,新增建筑面积约9966?。新建粗格栅及进水泵房等14个单体。

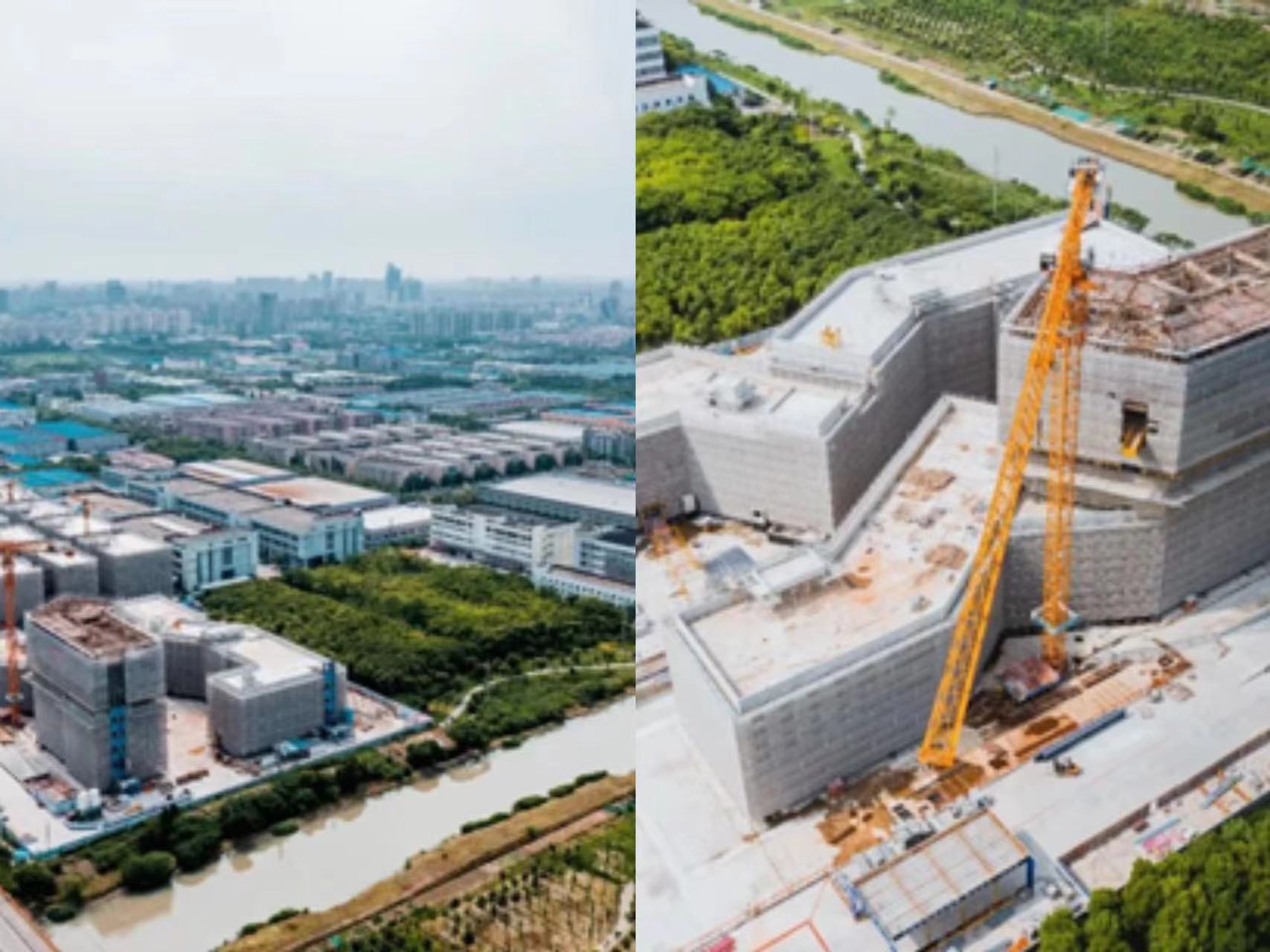

项目动态:工程于2023年2月27日正式开工,目前已完成预应力混凝土管桩工程量的100%,围护结构的施工完成工程量50%,已完成项目总量的15%,预计2024年6月竣工。

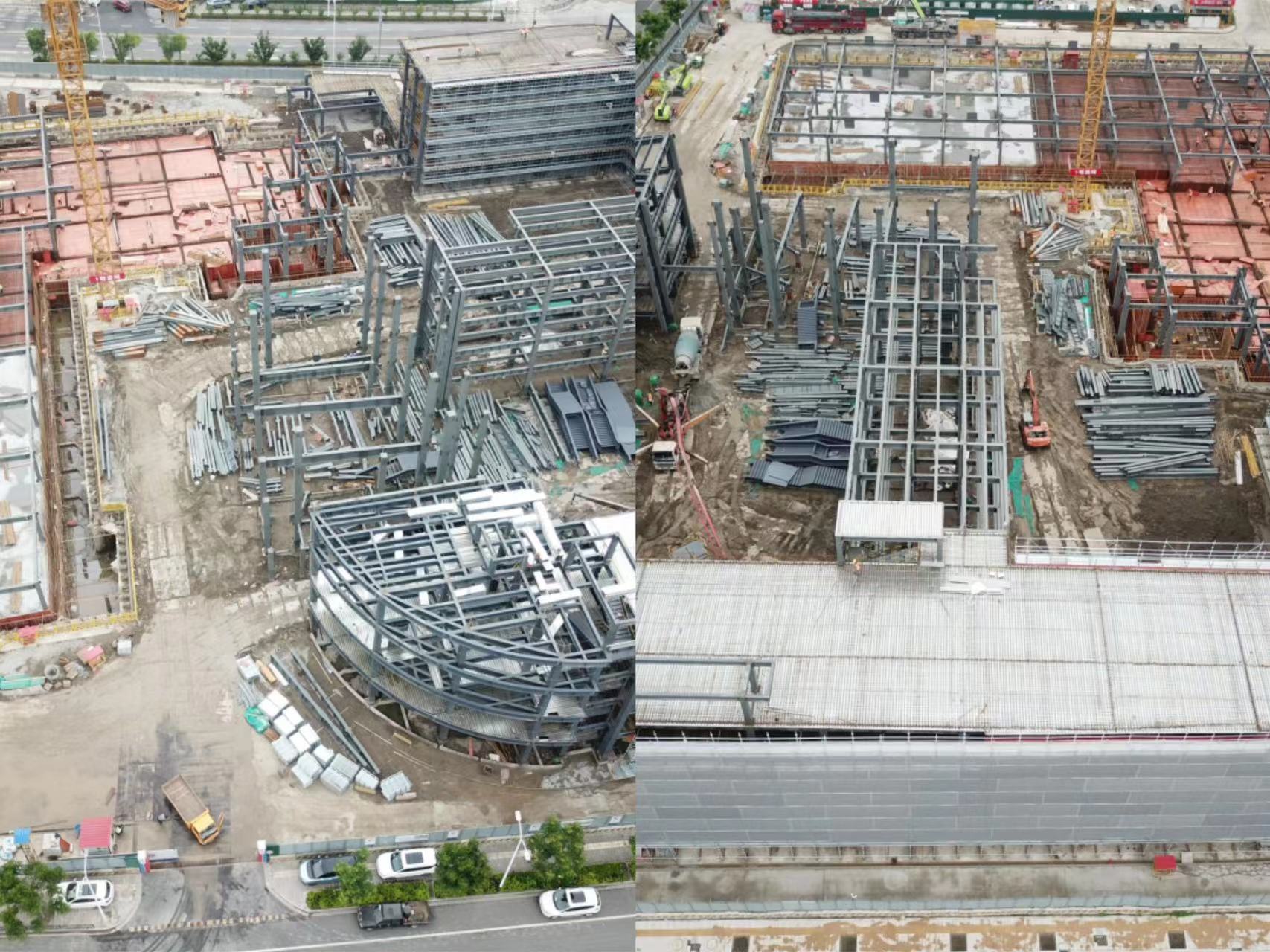

香港免费全年资料大全04 上中国际奉贤分校新建工程(一期)

项目简介:项目位于上海市奉贤区南桥新城FXC1-0014单元06A-14地块,东至老金汇港和金钱公路、南至胜利河(奉贤区委党校)、西至金汇港、北至东方美谷大道。一期工程新建建筑面积(以发改委批复为准):地上按 53000?控制,地下按 13000?控制,地上、地下合计66000?。主要建筑包括:综合教学楼、宿舍楼、体育馆(含10KV开关站)、300人报告厅、学生和教师食堂及厨房、垃圾房、门卫、连廊,停车场等;室外运动场地包括一个标准足球场及400米跑道;临时运动场包括篮球场2片(小学1片、中学1片)、排球场2片(共用)、网球场1片(共用)、小学室外游戏场地、器械场地(共用)。总投资66000万元。

项目动态:项目目前处于报市发改委核准阶段,计划2023年11月开工,预计2025年12月竣工。

香港免费全年资料大全

05 上海市奉贤区致远高中迁建工程(暂定名)

项目简介:上海市奉贤区致远高中迁建工程(暂定名)项目位于奉贤区金汇镇金钱公路与南行路交叉口,总投资57188万元,总建筑面积61285?,地下一层,地上最高9层。由人防、地库、教学综合楼、宿舍楼及配套设施组成。

项目动态:目前项目主体结构已完工,正在进行室内粗装饰、机电管线安装、幕墙安装,预计2024年6月竣工。

香港免费全年资料大全

06 奉贤区共过卫生中心新建工程

项目简介:上海市奉贤区公共卫生中心项目位于南桥镇江海园区区域内,北至奉浦大道,西至南竹港,与在建的“美谷一号”相邻,东临上海交通大学科技园,共分为公共卫生中心、附属设施、地库三个单体,总投资49224万元,总建筑面积35181?。

项目动态:目前项目主体结构已完工,正在进行室内机电管线安装,预计2024年4月竣工。

香港免费全年资料大全07 奉贤新城金海街道社区文体综合服务中心新建工程

项目简介:项目位于奉贤新城 07 单元 09B-03 地块,地块东至楚园路、南至南桥小学、西至泽园路、北至泽丰路。项目总投资为29998万元,总用地面积约 15824 ?,总建筑面积约 37552?。建设内容主要包括社区综合球馆、健身中心、游泳馆等体育设施用房,图书室、文化展厅、文化活动室等社区文化活动用房。

项目动态:目前项目处于前期阶段,项目建议书、选址意见书、可研批复、设计方案征询已完成,正在上报设计方案,供地批文。项目计划2023年9月开工,预计2025年8月竣工。

香港免费全年资料大全

08 奉贤新城16单元高丰路小学新建工程

项目简介:奉贤新城16单元高丰路小学新建工程位于奉贤新城16单元内,东至庆园路、南至高丰路、西至碧园路、北至博丰路。项目拟建一所40班规模小学,总投资为28257万元,总用地面积约27708?,总建筑面积约26492?。

项目动态:目前教学楼部门正在上部结构施工中,地下室(人防区域)顶板施工中,预计2024年5月竣工。

香港免费全年资料大全09 奉城镇01-04地块初中新建工程

项目简介:奉城镇01-04地块初中新建工程建设规模为24班初中。项目总投资额为15482万元,总建筑面积为18182.45?,建设内容主要包括普通教室、专用教室、食堂、辅助用房、风雨操场及运动场、道路、绿化、给排水、电力等室外总体工程。

项目动态:目前项目处于前期阶段,正在申请农转用及规划设计方案公示和批复。项目计划2023年9月开工,预计2025年5月竣工。

香港免费全年资料大全10 奉贤烈士事迹陈列馆(暂定名)新建工程

项目简介:奉贤烈士事迹陈列馆(暂定名)新建工程,位于奉贤新城13单元36A-06A地块,用地面积8151?,总建筑面积8366?。建设内容主要包括展厅、管理服务用房、公共服务用房、藏品用房等,项目总投资批复概算为14823万元。

项目动态:目前项目已取得工可批复,正在进行工程总承包招标和方案报建工作,计划2023年9月开工,预计2025年3月竣工。

香港免费全年资料大全

11 奉城镇01-03地块幼儿园(暂定名)新建工程

项目简介:奉城镇01-03地块幼儿园(暂定名)新建工程,东至01-04地块、南至奉浦东路、西至01-02地块、北至01-02地块。项目拟建一所15班规模幼儿园,总投资为10323万元,总用地面积约8459?,总建筑面积约9726?。

项目动态:目前该项目正在方案及农转用手续办理阶段,预计2025年3月竣工。

香港免费全年资料大全12、13 大叶公路奉贤段(环城东路-金闸公路)一标、二标改建工程

大叶公路奉贤段(环城东路—金闸公路)改建工程一标、二标项目总投资286337万元。

项目简介:大叶公路奉贤段(环城东路—金闸公路)改建工程一标位于奉贤区西渡街道,西起肖杰路,东至茂园路,全长约2.83km,一级公路,新建1座高架桥和二座地面桥。主要建设内容为:道路、桥梁工程,同步设施排水、绿化、照明、交通标志标线等附属工程。

项目动态:一标目前高架桥和地面道路已具备通车条件,正在进行绿化景观工程施工,计划2023年6月底主线通车。

香港免费全年资料大全

项目简介:大叶公路奉贤段(环城东路—金闸公路)改建工程二标段,西起茂园路西侧,东至金闸公路东侧。规划为一级公路,全长约2.3km。施工内容主要包括道路工程、排水工程、高架跨线桥、金汇港航道桥以及交安、照明、绿化等。

项目动态:二标目前主线完成贯通,正在进行金汇港便桥拆除及非机道等施工,计划2023年6月底主线通车。

香港免费全年资料大全

14 大叶公路奉贤段(金闸公路-林海公路)改建工程

项目简介:大叶公路奉贤段(金闸公路—林海公路)改建工程西起金闸公路,与浦星公路、沿钱公路、泰青公路等道路相交,止于林海公路交叉口以东,路线全长约6.6km。项目总投资144785万元,主要建设内容为:道路、桥梁工程,同步设施排水、绿化、照明、交通标志标线等附属工程。

项目动态:目前项目除泰青港桥及其两侧接坡段以外,其余路段主路基本完成,正在进行全线沥青面层施工,计划2023年6月底主线通车。

香港免费全年资料大全

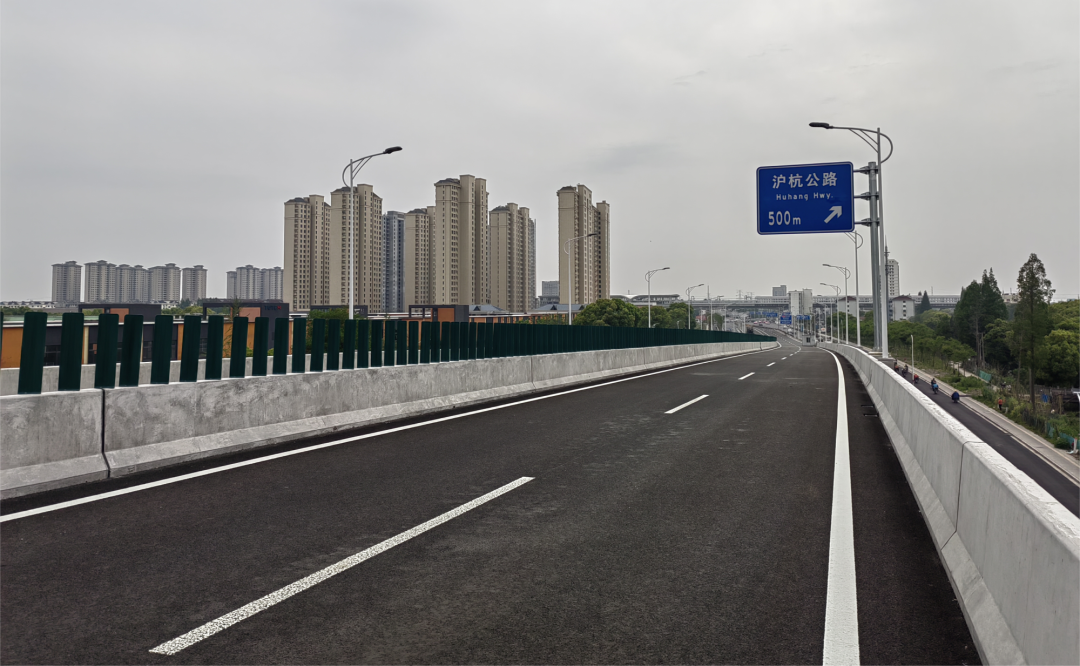

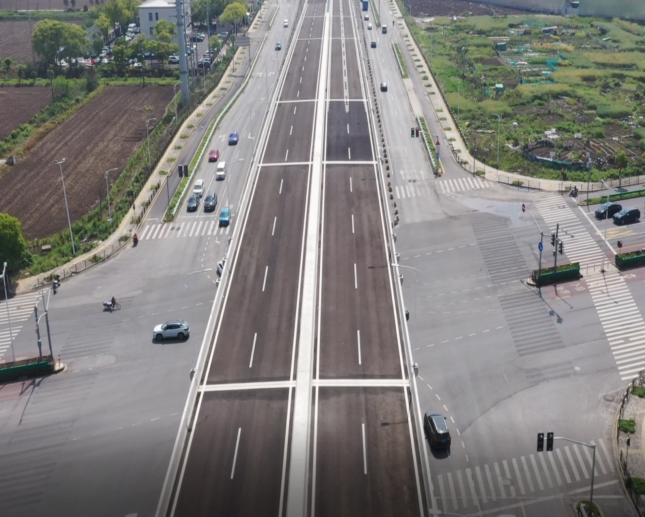

15 大叶公路奉贤段(沪杭公路改线--环城东路)改建工程

项目简介:大叶公路奉贤段(沪杭公路改线-环城东路)改建工程西起沪杭公路改线,东至肖杰路,全长2.72km,沿线新建南竹港桥和南横泾桥。项目总投资84609万元,主要建设内容为:道路、桥梁工程,同步设施排水、绿化、照明、交通标志标线等附属工程。

项目动态:目前项目道路剩余极个别拆迁点位未完成,其余都已完成;桥梁、排水、照明、交通标志标线都已完成,目前已通车。

香港免费全年资料大全

16 新林路二标项目进展情况

项目简介: 新林公路(金山界—浦卫公路)位于奉贤区西部,西起叶良公路,东止浦卫公路,前期手续按一个标段办理,施工时按两标段实施,本段为第二标段,西起北横路,东止浦卫公路,全长2768.345米,含6座桥梁,全线采用边沟排水,红线宽度40米,设计速度80千米/小时,等级为二级公路。总投资为83603万元。

项目动态:桥梁主体工程已全部完工,正处于桥梁附属设施和道路路基施工阶段,计划2024年3月通车。

香港免费全年资料大全

17 金钱公路(航南公路--南行港路)道路改建工程

项目简介:项目位于奉贤区金汇镇,是区重大项目,国妇婴配套工程,南起航南公路,北至南行港路,全长约2.2km,道路红线宽度为35m,道路规划等级为二级公路。建设内容主要包括道路工程、改建胜利港桥、沿港河桥、南行港桥以及绿化、路灯、信号灯、交通标志标线及安全护栏等附属工程,同步实施供水、燃气等公用管线工程。总投资为53776万元。

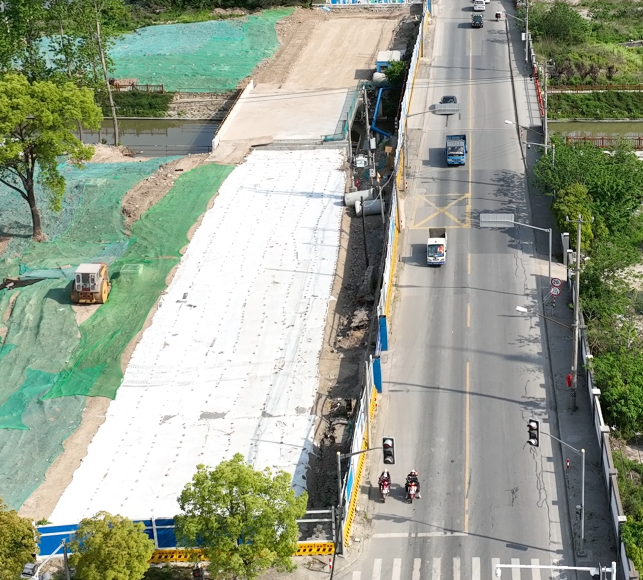

项目动态:目前团汇公路北段管线搬迁已完成70%;胜利港桥西半幅、南行港桥东半幅、沿港河桥东西两侧桥梁已完成;国妇婴段道路正在进行石灰土施工,计划2024年12月通车。

香港免费全年资料大全

18 金海公路(海马路--G228)改建工程

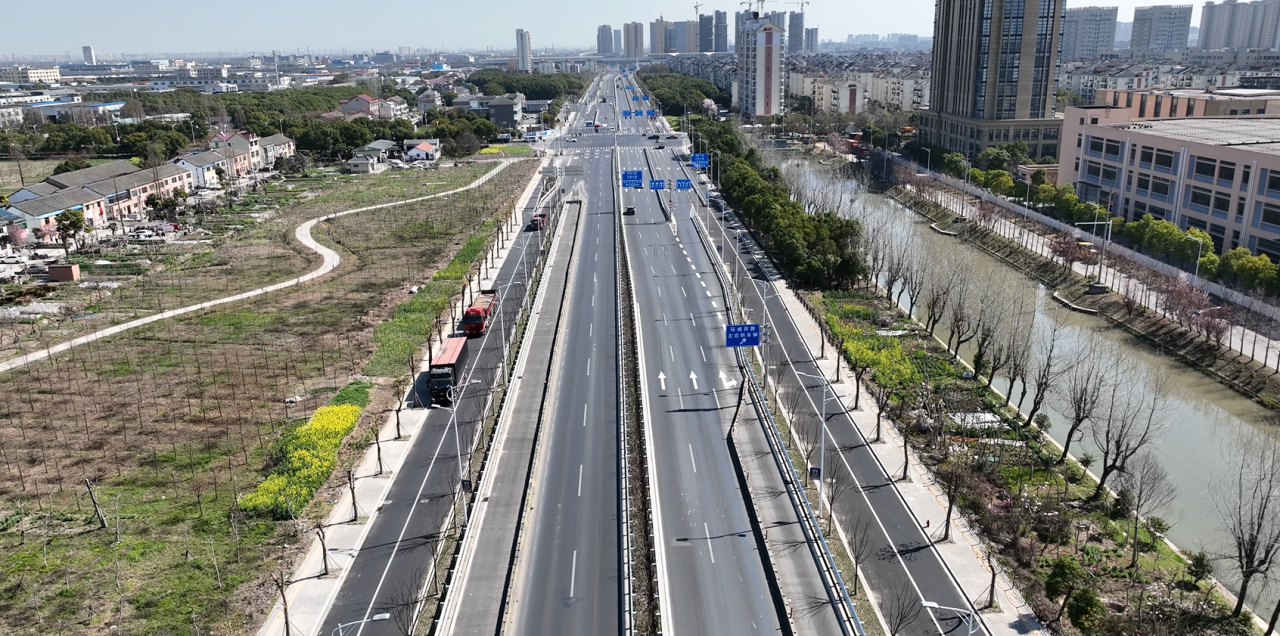

项目简介:本工程金海公路(海马路-G228)改建工程,呈南北走向,南起现状海马路,北至规划G228,全长3.29km,项目技术等级为二级公路。项目总投资46980万元,施工内容主要包括:拓宽改建奉炮公路、拓宽改建两座跨河桥梁,同步实施雨污水工程、交通标志标线、信号灯、照明、绿化、公路交通安全等附属设施。

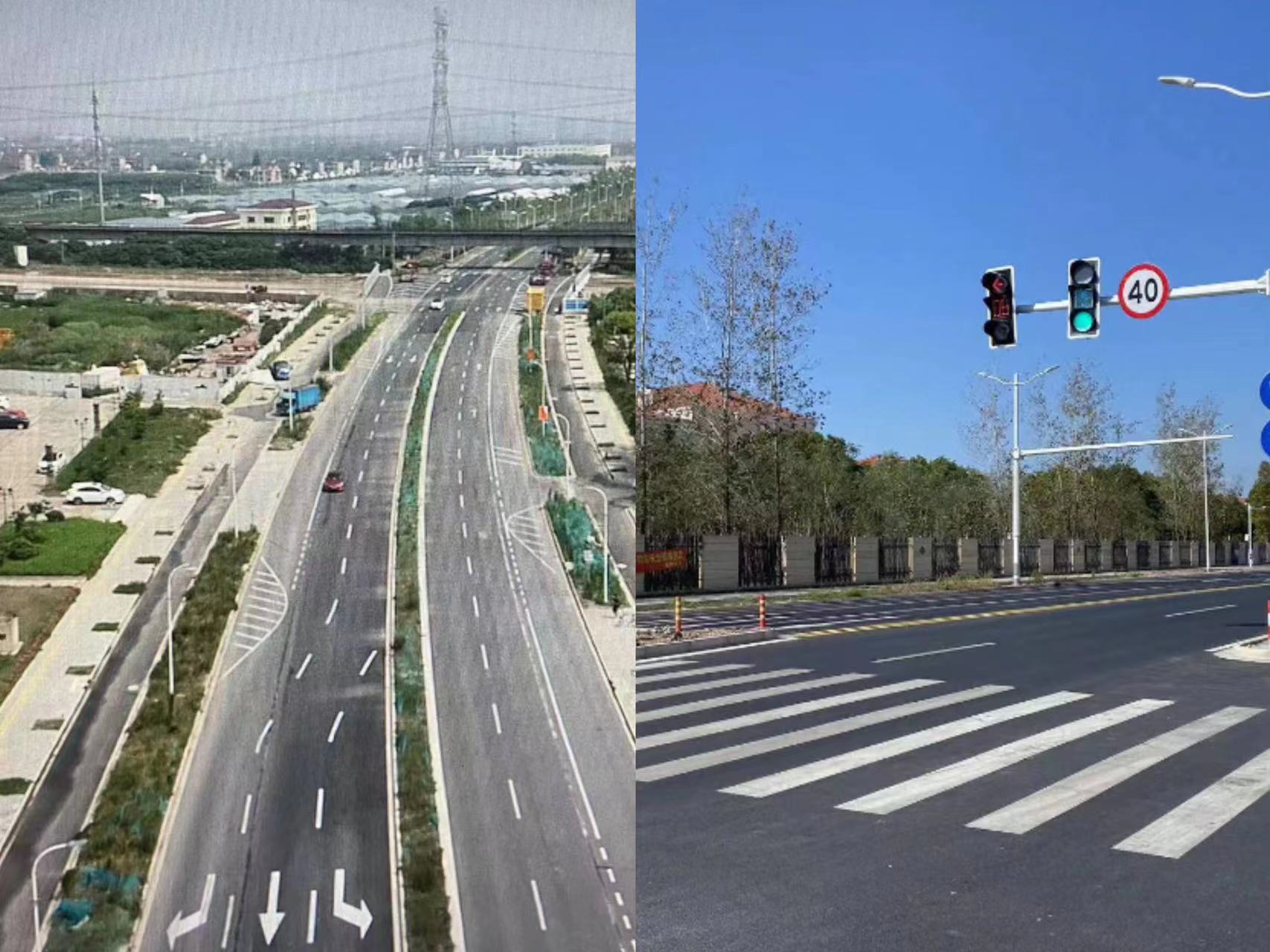

项目动态:项目道路工程、桥梁工程、标示标线、照明已施工完毕,绿化工程本月将完成施工,目前已通车。

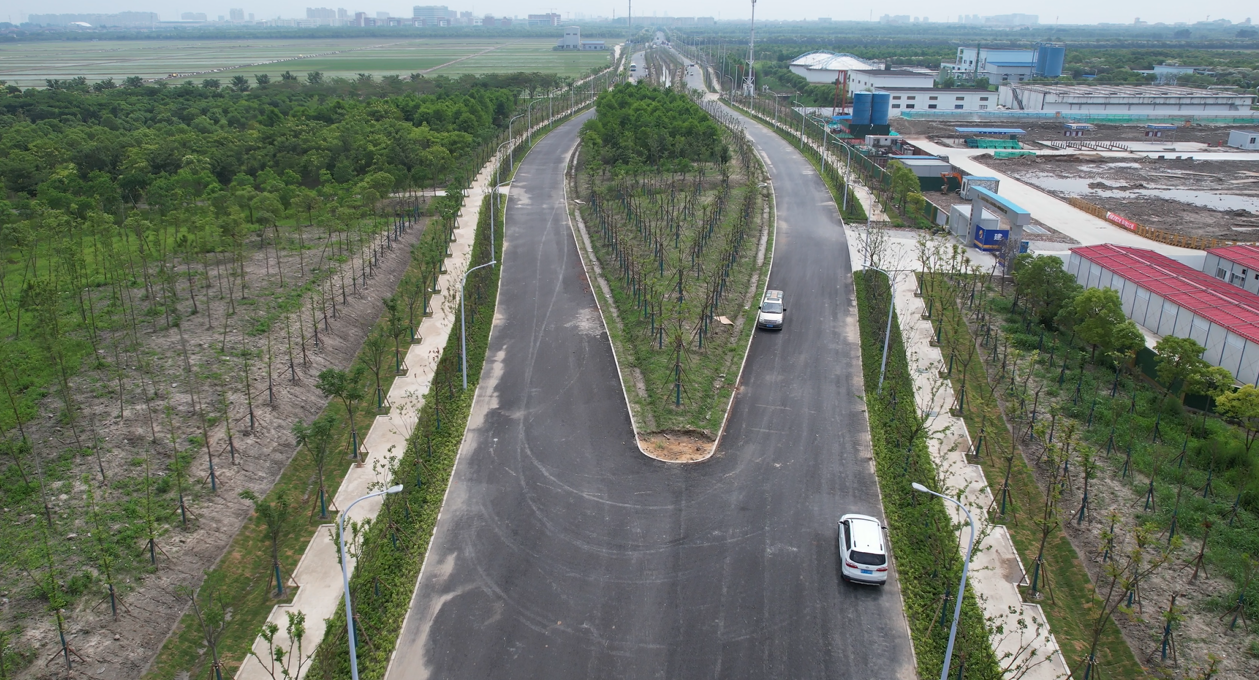

香港免费全年资料大全19 望园路(大叶公路--黄浦江南岸)道路新建工程

项目简介:本项目南起大叶公路,北至黄浦江南岸,道路沿白庙港两侧分为两幅,东幅路全长3.445km,西幅路全长3.472km。设置2处横向通道,长约159m。新建桥梁24座,箱涵2座。桥梁景观、路灯、交安、绿化工程同步实施。总投资为34264万元。

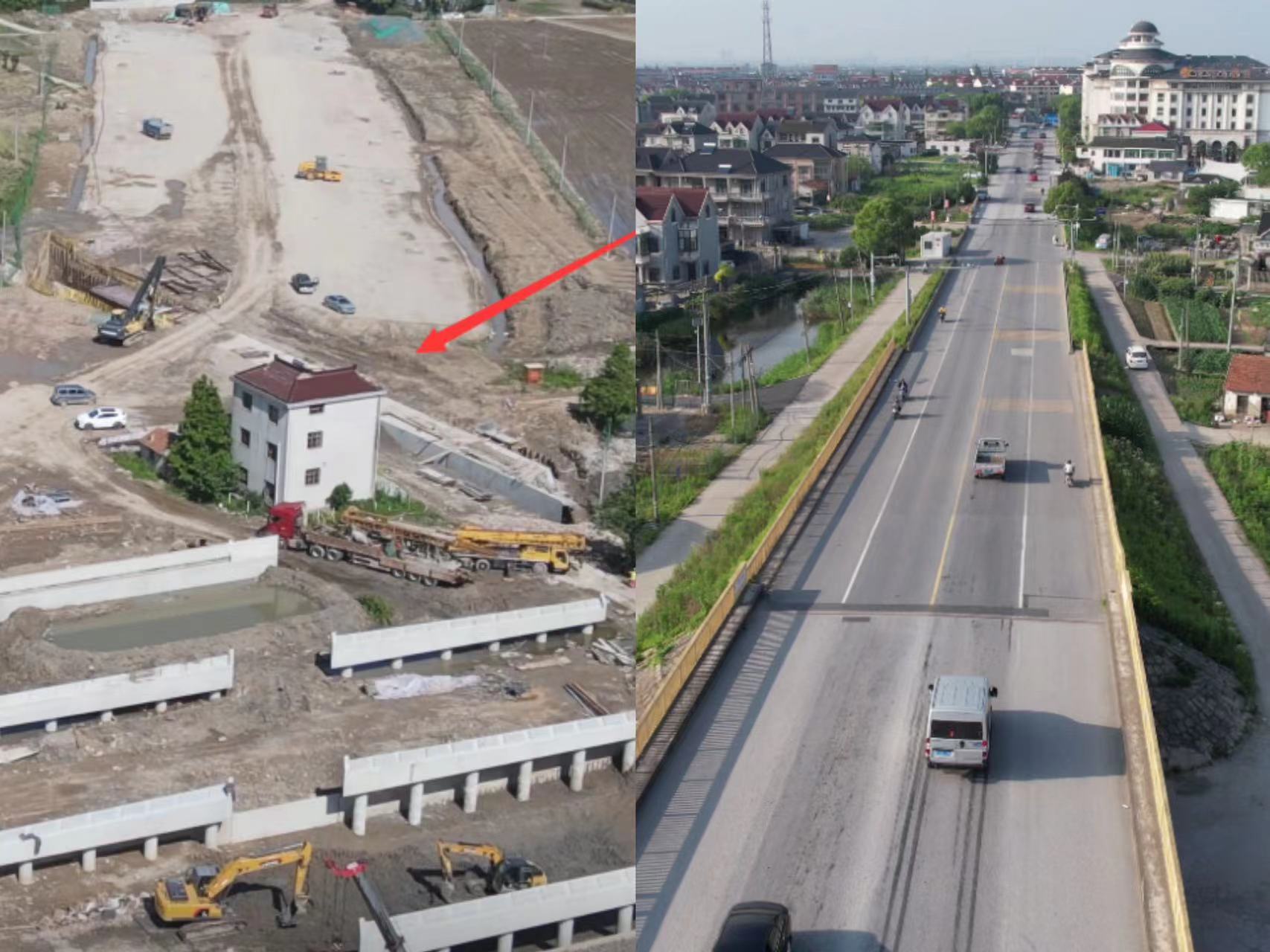

项目动态:目前项目主体完成90%,正在进行附属工程施工,计划2023年10月通车。

香港免费全年资料大全

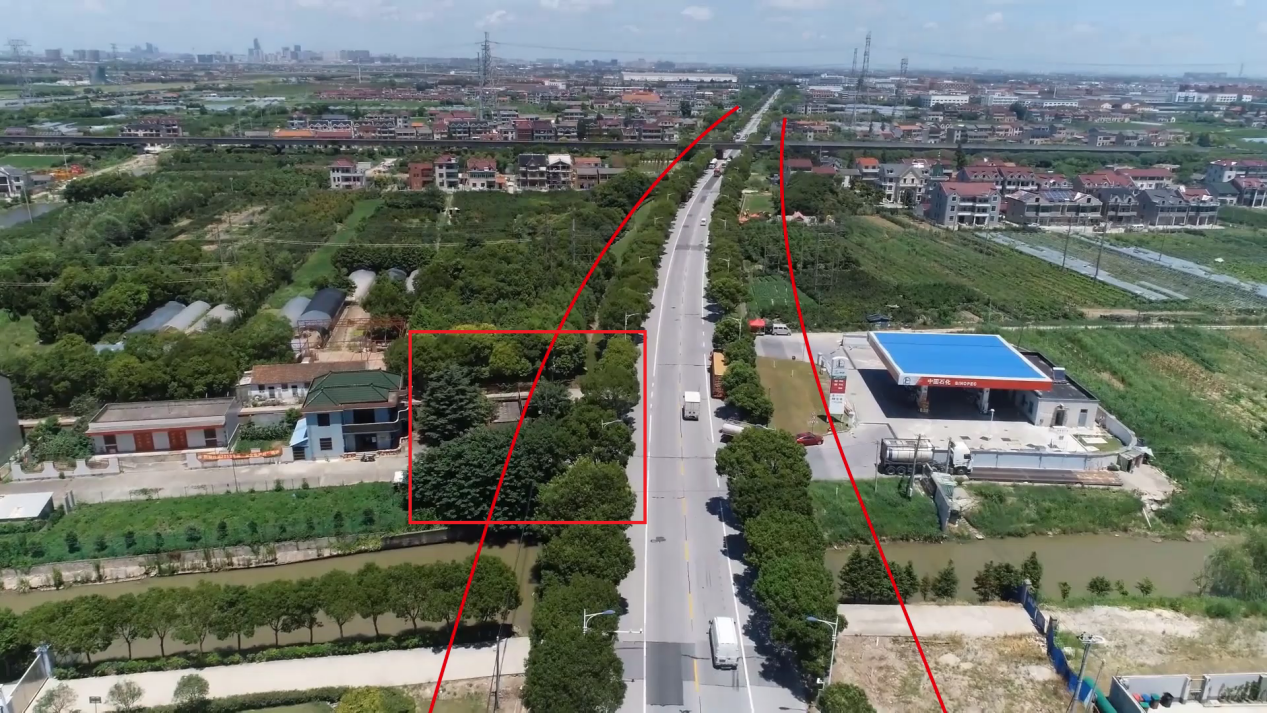

20 海思路(东河路--海航路)道路新建工程

项目简介:海思路(东河路-海航路)全长约1.096公里,规划红线宽25米,道路等级为二级公路。总投资为7701万元,建设内容主要包括道路工程(不含桥接坡工程)、绿化、照明、信号灯、交通标志标线等附属工程。

项目动态:目前项目完成道路粗粒式沥青摊铺、路灯施工,正在进行绿化施工,计划在2023年6月底通车。

香港免费全年资料大全

21 G228东段(海湾路以东--南芦公路)

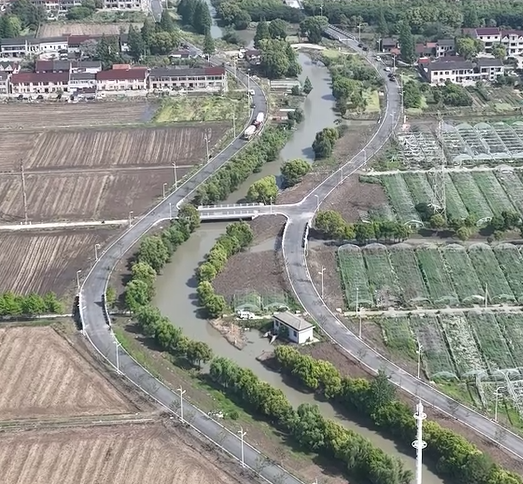

项目简介:G228东段(海湾路以东—南芦公路)前期工程奉贤段全线32.6公里,途经柘林、海旅、青村、海湾、奉城及四团等6个镇。2020年12月完成农转用,2021年5月取得施工许可。

项目动态:目前全线交地率98%,剩余4个点位未完成交地,四团3个,奉城镇1个。

香港免费全年资料大全22 浦星公路南延伸

项目简介:浦星公路(南行港路—人民塘路)改建前期工程,全长15公里,途经金汇、青村、海湾等3个镇。

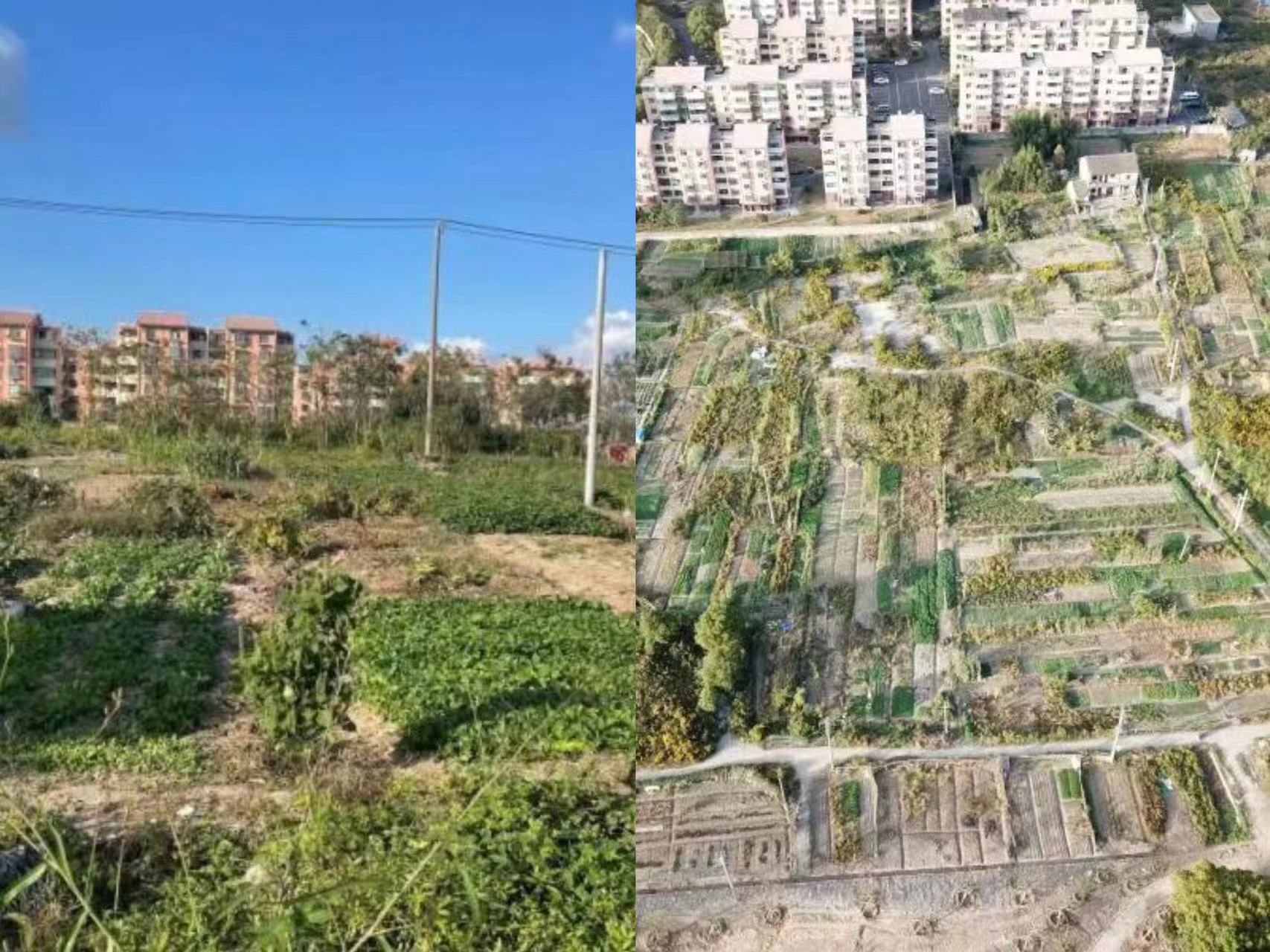

项目动态:手续方面,目前农转用已于5月初取得农转用批复,正在办理供地批文。前期腾地方面,青村镇13户民房已全部拆除; 8家企业(青村镇3家、海湾镇5家),目前青村剩余1家,海湾镇剩余2家(纯土地)。
